一个项目经理,怎能不会做甘特图?保姆级手把手教程教给你

好看的模板千篇一律,适合的Gantt万中挑一。与其在浩如烟缈的搜索网页中浪费时间,不如自己动手丰衣足食。
接下来我们就来讲一讲如何用Project制作甘特图
01
新建项目工作任务

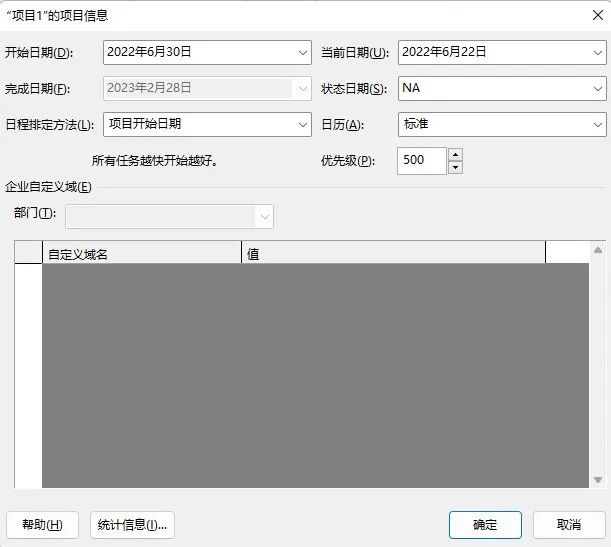

打开Project界面后,可不是像Excel那样,点击单元格就是噼里啪啦的一顿输出,而是先新建项目工作任务,点击项目→项目信息,然后设置开始日期、日历等。这样是为了把控规范项目的时间安排和进度,如果是多个项目同时进行,还要设置优先级来保证项目资源分配。

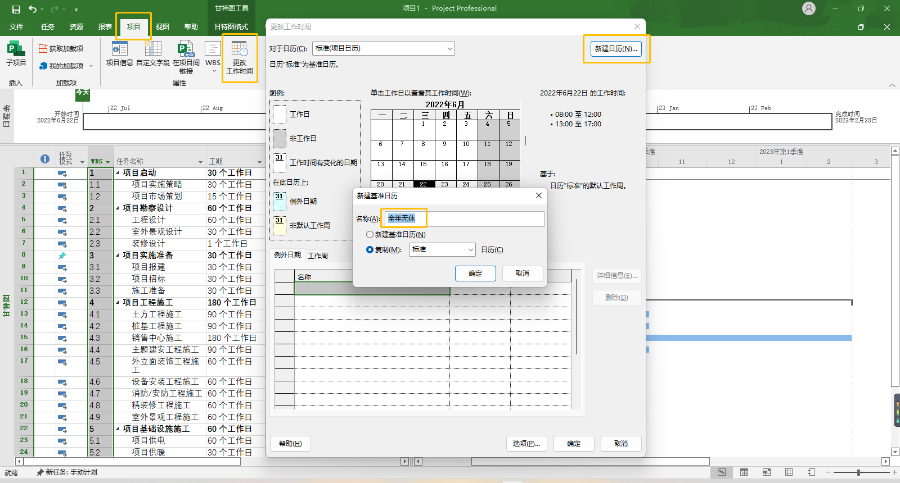

日历一行可以选Project默认工作时间, 当然这个标准的周末是非工作时间,这显然不符合我等996甚至007的社畜,赶项目抢工期的需求。这时候就要选择项目→更改工作时间,再新建日历……如下图:

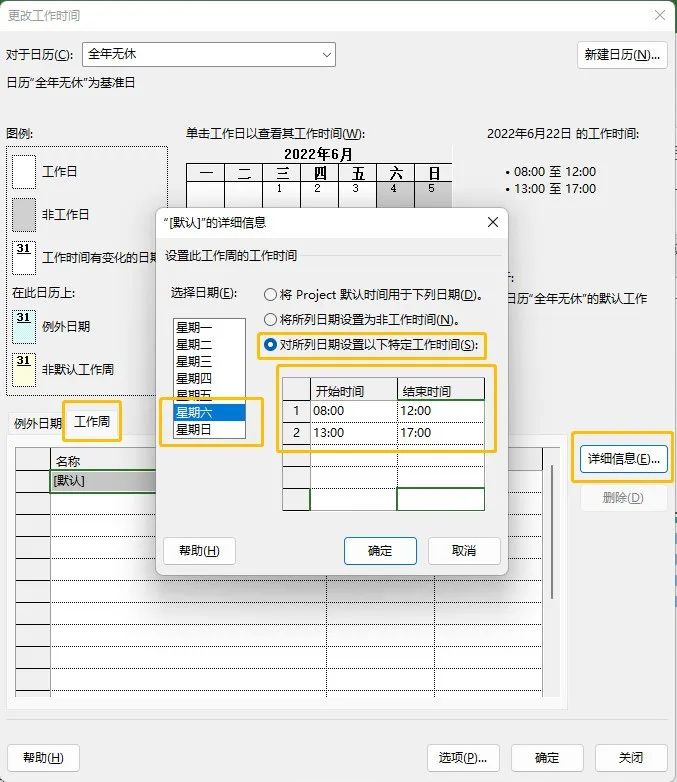

然后选择工作周→详细信息,选中空白的周六周日→第三排按钮,就可以在下面写输入工作时间了:

02
输入项目内容
接下来就是你手指跃跃欲试的打字环节,把项目WBS分解中涉及到的内容输入在任务名称这一列中,当然还是Ctrl+C、V大法好,把手下人做好的Excel表格直击复制粘贴到Project中它不香么。

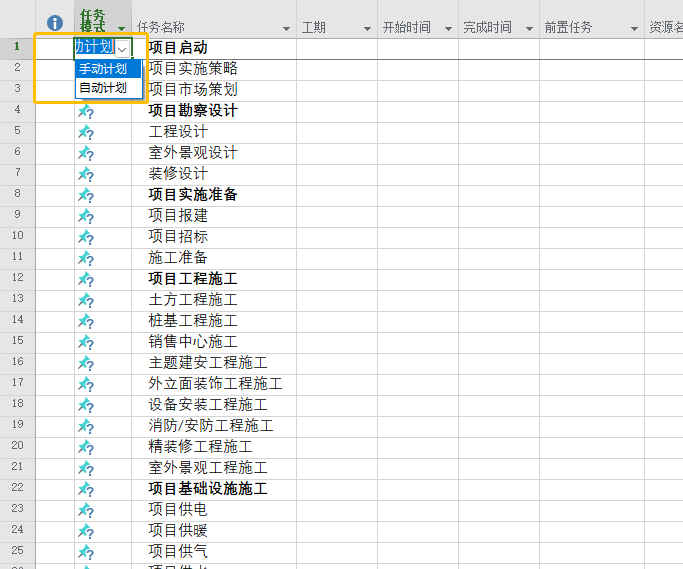

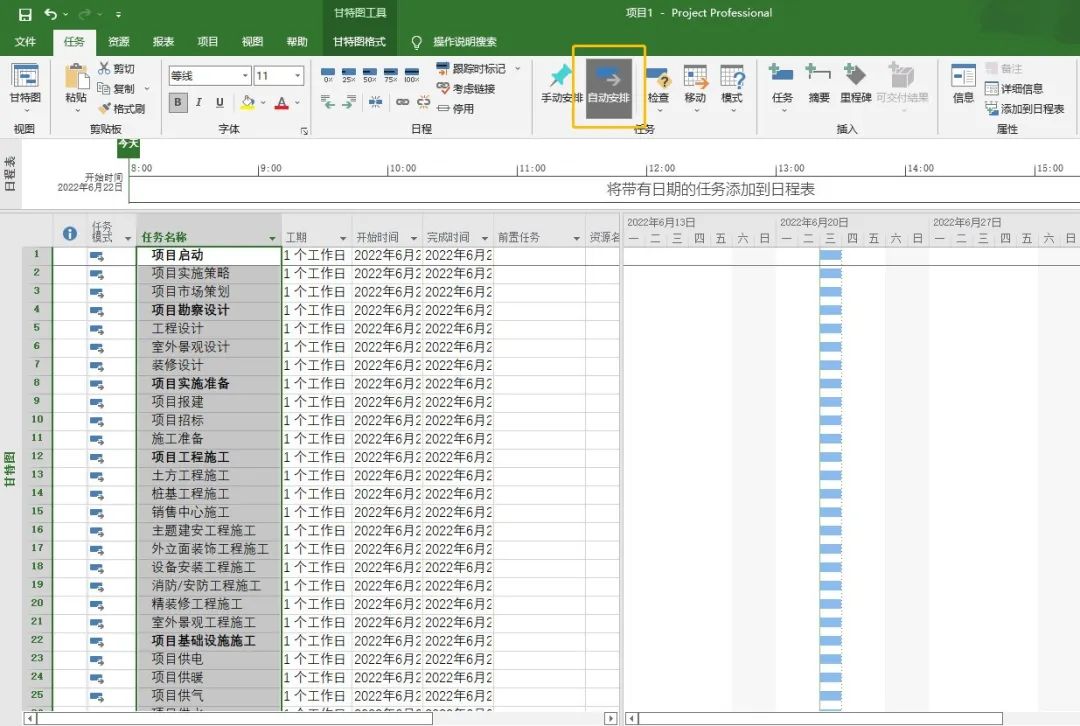

录入后,任务模式栏出现的图标默认为手动计划,可以改成自动计划,这样后面在会自动生成开始日期和完成日期。只不过一个个手动更改未免太过效率低下:

可以选中任务名称栏第一个单元格按住Shift+Ctrl+↓键, 可以快速选择这一栏所有项目,选择任务工具栏中的自动安排,想秀一波操作的可以按按住Shift+Ctrl+A。

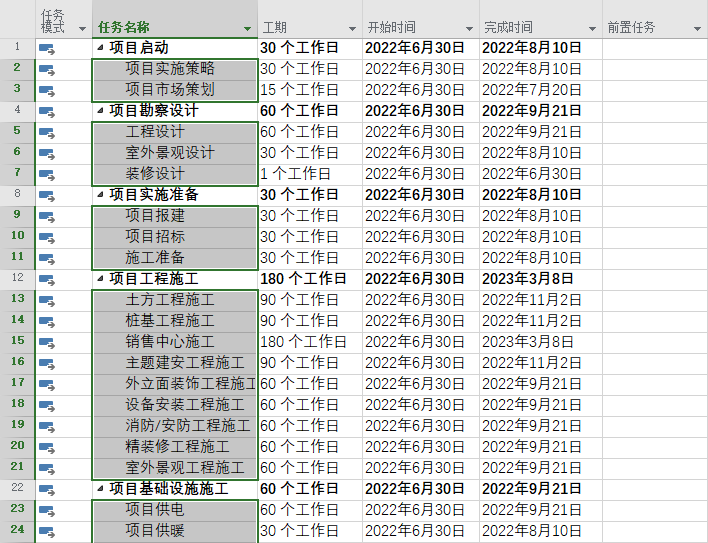

再添加下工期,这样一个项目的框架就搭建好了

03
根据WBS分解结构设置任务级别
这时候的表格看起来和Excel没什么区别,所以需要根据WBS设置相应的任务级别。
按住Ctrl+鼠标左键,可以间隔选择子任务,再按Shift+Alt+→键就可以完成降级任务,同理Shift+Alt+←键可以完成升级任务

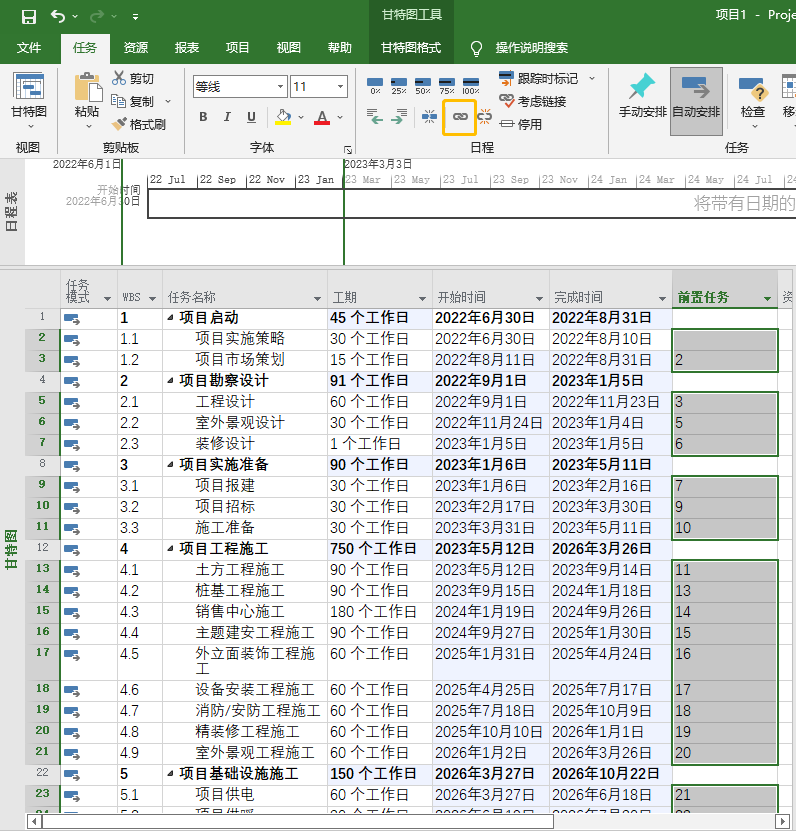

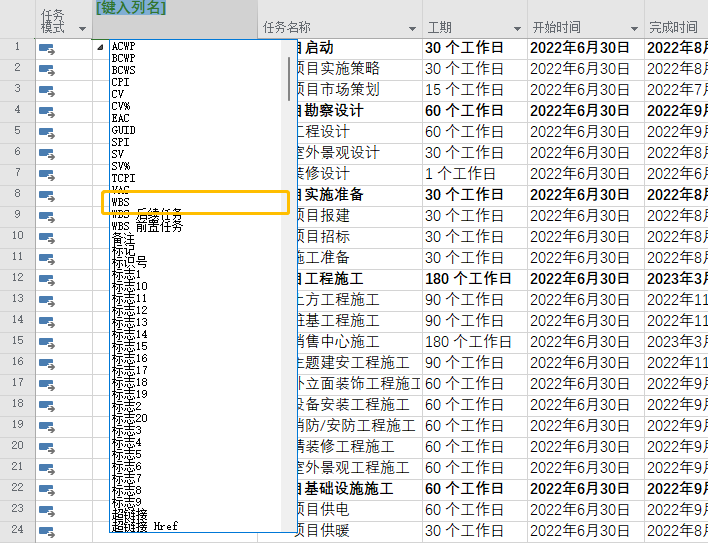

看着表格总觉得少了些什么,这时候可以再次选中任务名称单击右键插入列,选择WBS。这样做是为了方便我们做前置任务。前置任务是甘特图中非常重要的,它能处理各任务之间的连接关系,因此必须要老老实实的输入。

04
前置任务的设置
既然提到了前置任务。自然就要详细介绍下任务连接关系了,它们是FS,SS,FF,SF

其中最常用的就是FS和SS这两种关系,它们还能有这几种特点

前置设置是重要且无法跳过,必须认认真真做的一环,但我们有快捷键啊。

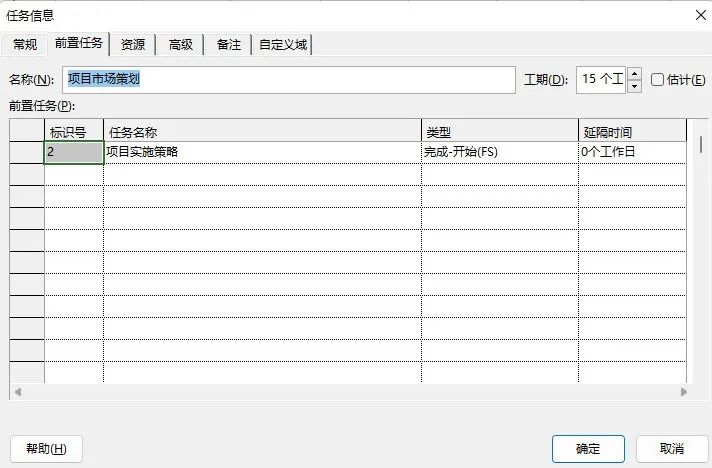

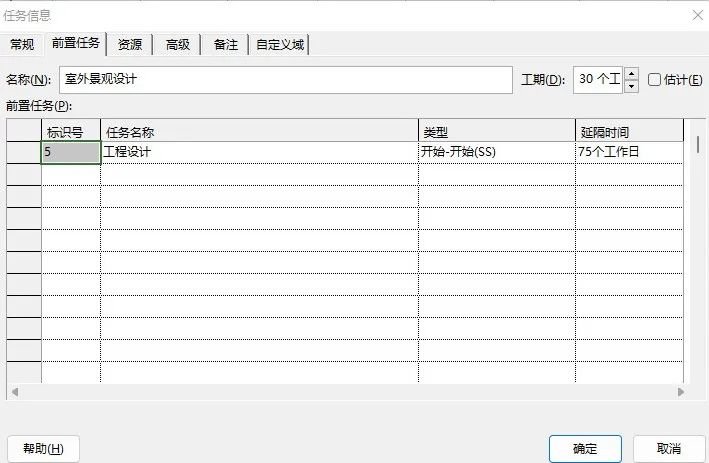

还是按住Ctrl+鼠标左键,可以间隔选择子任务单元格,然后点击上方链接选定任务,或者按Ctrl+F2,就可以快速填充项目前列序号:

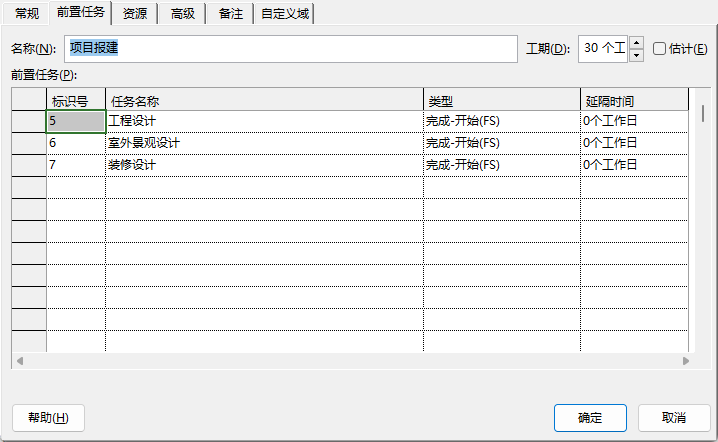

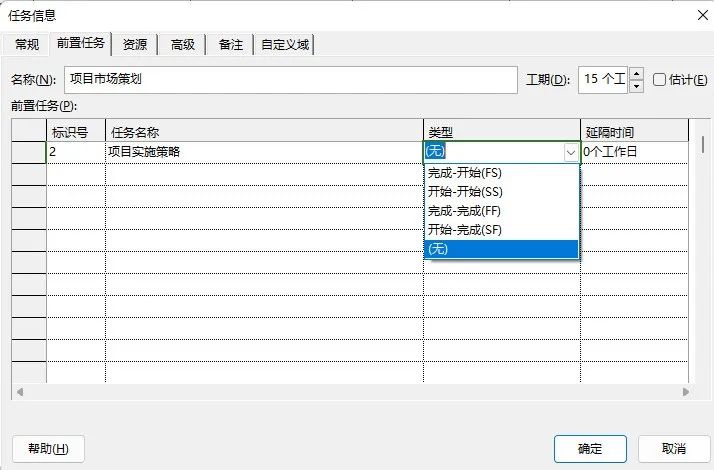

然后在双击单元格就可以进行详细安排:

如有前置任务相同的项目,可以像Excel表格那样鼠标移动至单元格右下角,按住下拉就可以完成复制填充。

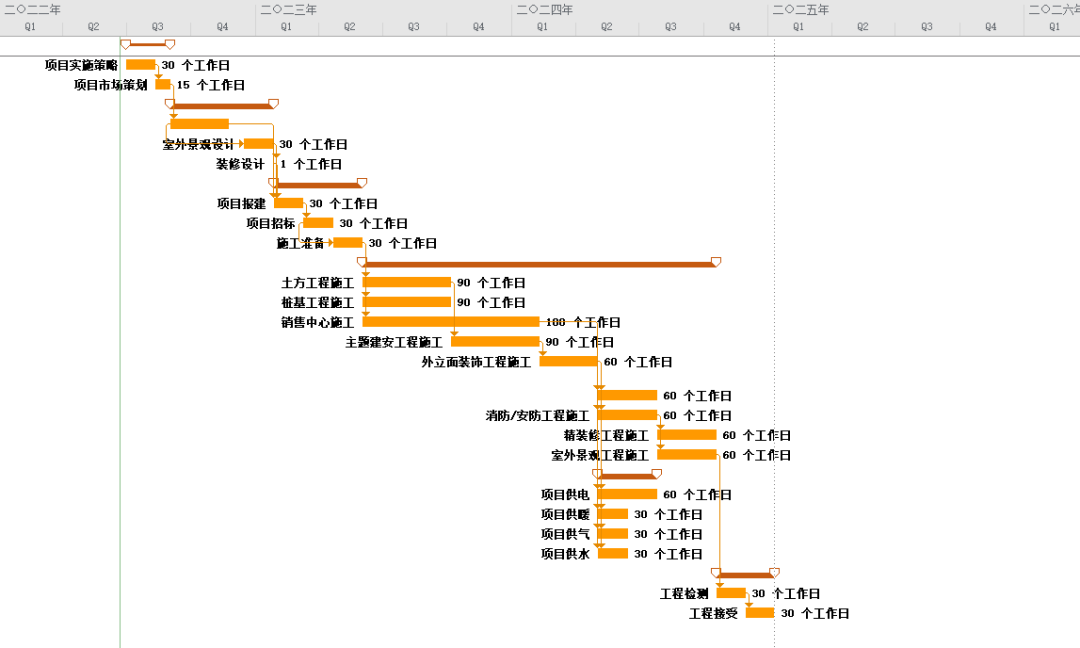

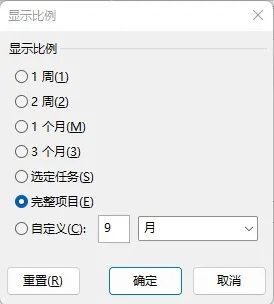

做完后不要忘记在甘特图时间栏上单击右键,选择显示比例→完整项目,就可以看到整张甘特图了。

05
甘特图样式设定
人是视觉动物,辛苦做了半天的甘特图自然要美观好看高大上,虽然选择Project里自带的设计样式固然方便,但这怎么能凸显项目经理人“一般般的高级”。

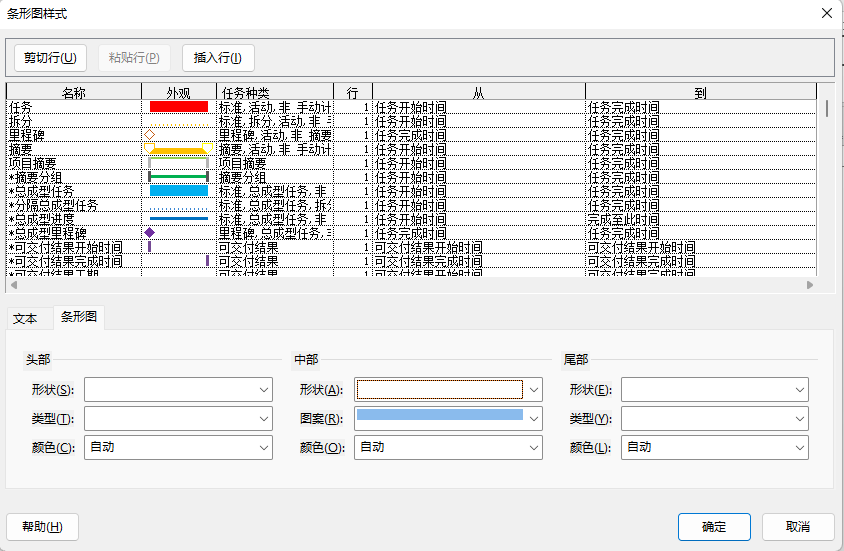

双击甘特图空白处,就能对各种参数进行设置,每一条都可以分为头部、中部和尾部三种样式,能设置形状、类型和颜色

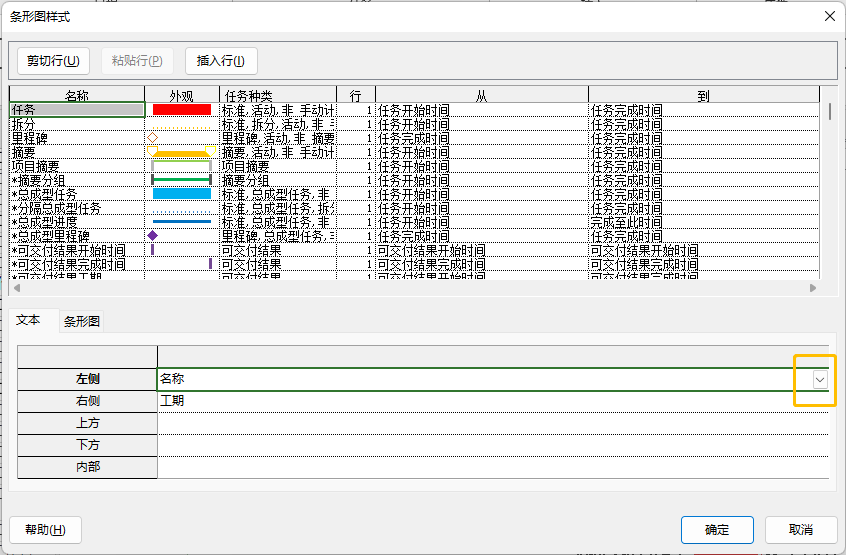

还能在图的上下左右,设置名称、工期等,需要及时掌握的信息,方便随时掌握动向。

最后清晰爽洁的甘特图就完成啦~

随机图文
敲黑板划重点的招标案例中45条必须了解的知识点!
内容加密各行业视频监控系统拓扑图免费收藏
有人问,既然无线视频监控系统如此普及,是不是所有地方都能用到无线视频监控设备呢? 例如在大街上、学校里,工厂中、写字楼内,建筑工地上、公园中、住宅小区里、江河岸边、港口码头、甚至是森林、戈壁滩等等。只要有需要安装视频监控系统的,就可以使用无线视频监控系统。 理论上是掌上移动执法!广州白云上线“智慧环保”平台
新快报讯 一个智慧平台能够解决基层生态环境执法中遇到的众多痛点、难点,在超大城市社会精细化品质化治理中发挥重要作用。日前,广州市生态环境局白云分局打造的"智慧环保"平台上线,构建智慧高效的生态环境管理信息化体系,致力解决九大痛点、难点问题。 平台已录入监管对象 19270 家 &e为减少需求变更,项目经理必须知道的需求治理
背景 因为变更流程太长了,导致大侠的项目比计划验收时间推迟了整整1年。 而项目的变更的原因则是需求出现了偏差。虽然在项目例会以及各种会议中大侠不停的强调,项目的变更是由于客户否定了之前的需求内容,并且新增了一些其他需求,比如官网的内容版面增加了。比如客户要求更换了部署环境。但是最后的影响却是十分严重的,项目年终奖由原来的1变成了0.2,工作内容也可能进行调
